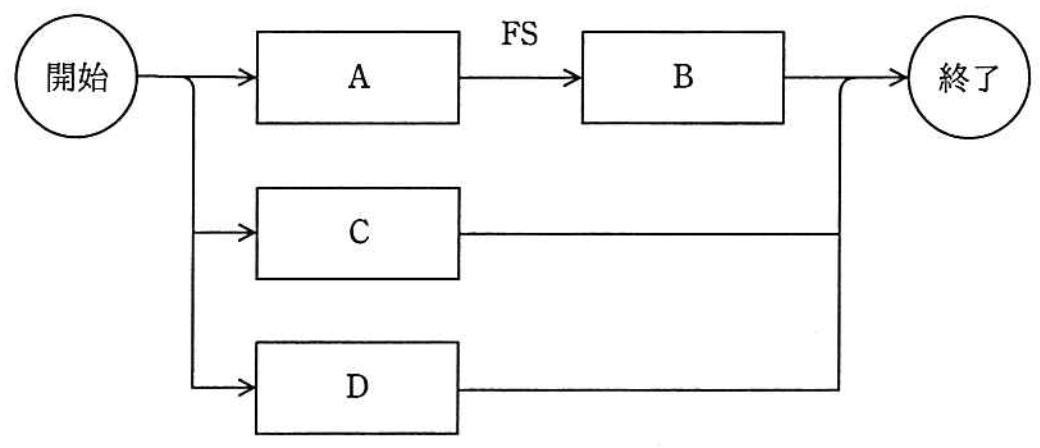

四つのアクティビティA〜Dによって実行する開発プロジェクトがある。図は,各アクティビティの依存関係をPDM(プレシデンスダイアグラム法)によって表している。各アクティビティの実行に当たっては,同じ専門チームの支援が必要である。条件に従ってアクティビティを実行するとき,開発プロジェクトの最少の所要日数は何日か。
〔アクティビティの依存関係〕
〔条件〕
・各アクティビティの所要日数及び実行に当たっての専門チームの支援期間は,次のとおりである。
アクティビティ名 | 所要日数(日) | 専門チームの支援期間 |
A | 10 | 実行する期間の最初の4日間 |
B | 5 | 実行する期間の最初の2日間 |
C | 10 | 実行する期間の最初の4日間 |
D | 4 | 実行する期間の全て |
・専門チームは,同時に複数のアクティビティの支援をすることはできない。
・専門チームは,各アクティビティを連続した日程で支援する。
・専門チーム以外の資源に各アクティビティ間の競合はない。
- 15
- 16
- 17
- 18
解答
イ
解説
ー
