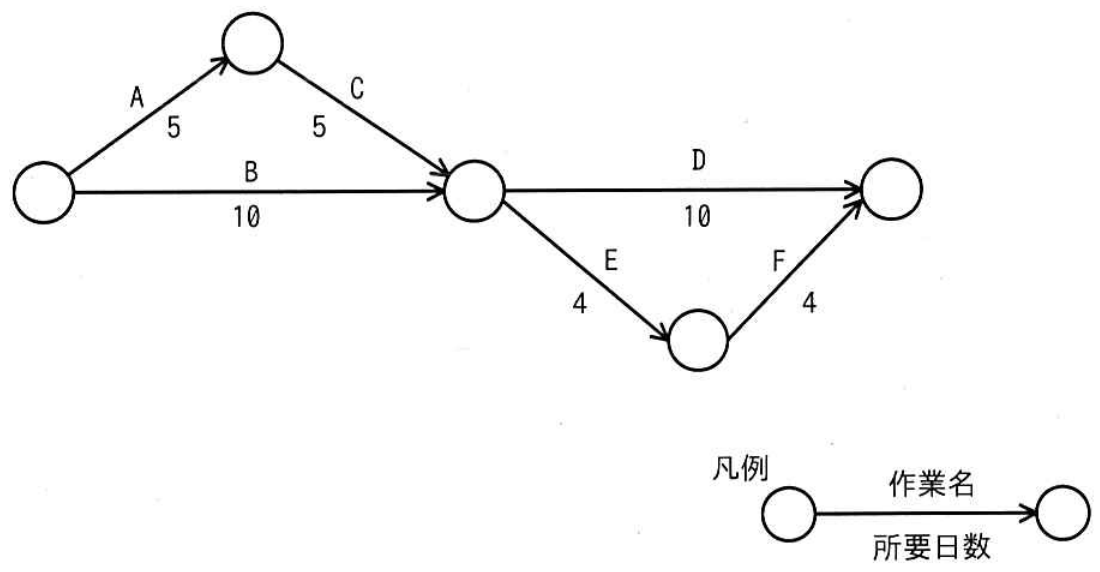

図のアローダイアグラムにおいて,作業Bが2日遅れて完了した。そこで,予定どおりの期間で全ての作業を完了させるために,作業Dに要員を追加することにした。作業Dに当初20名が割り当てられているとき,作業Dに追加する要員は最少で何名必要か。ここで,要員の作業効率は一律である。
- 2
- 3
- 4
- 5
解答
エ
解説
作業Bが2日遅れたのですから、予定どおりの期間で全ての作業を完了させるためには、作業Dを2日早く(10日の作業を8日で)終わらせる必要があります。
*このケースでは、作業A・C、作業E・Fの考慮は不要です。
作業Dは元々、20名で10日かかる(20 × 100 = 200[人日])の予定でしたので、8日で終わらせる最少人数をnとすると
n × 8 = 200
n = 15[名]
となります。
よって最少の追加要員は 15 - 10 = 5[名] です。
