IP 令和5年度 問41

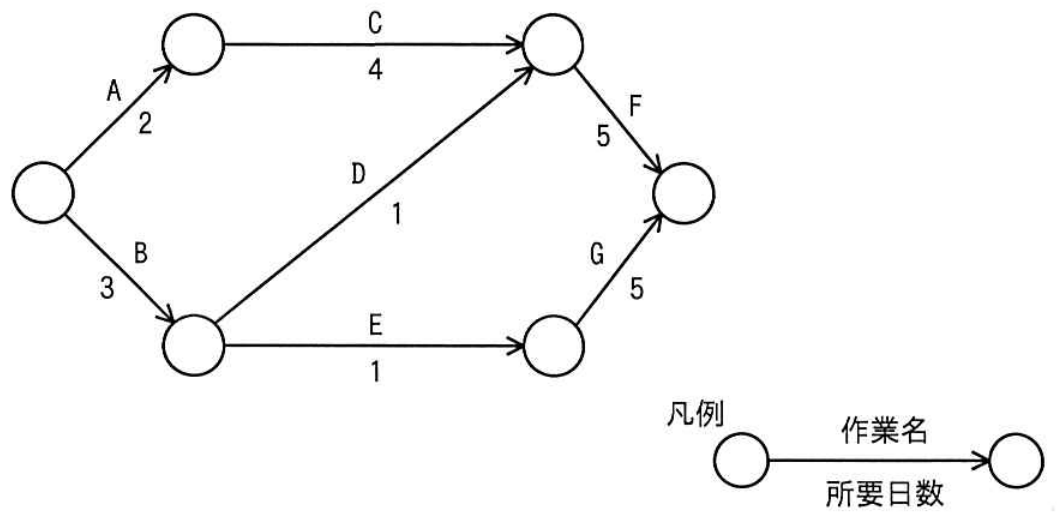

 次のアローダイアグラムに基づき作業を行った結果,作業Dが2日遅延し,作業Fが3日前倒しで完了した。作業全体の所要日数は予定と比べてどれくらい変化したか。

  1. 3日遅延
  2. 1日前倒し
  3. 2日前倒し
  4. 3日前倒し

解答・解説

解答

 ウ

解説

 図に示される予定の場合は

 ①A→C→F:2+4+5=11[日]

 ②B→D→F:3+1+2(待ち)+5=11[日]

 ③B→E→G:3+1+5=9[日]

となり、全体の所要日数は11日とわかります。

 また、作業Dが2日遅延(所要日数3日)、作業Fが3日前倒し(所要日数2日)となった場合は

 ①A→C→F:2+4+2=8[日]

 ②B→D→F:3+3+2=8[日]

 ③B→E→G:3+1+5=9[日]

となり、全体の所要日数は9日とわかります。

 したがって、予定と比べて2日前倒しとなります。
