PM 令和6年度秋期 問6



 四つのアクティビティA〜Dによって実行する開発プロジェクトがある。図は,各アクティビティのPDM(プレシデンスダイアグラム法)における依存関係を表す。条件に従ってアクティビティを実行するとき,この開発プロジェクトの最少所要日数は何日か。

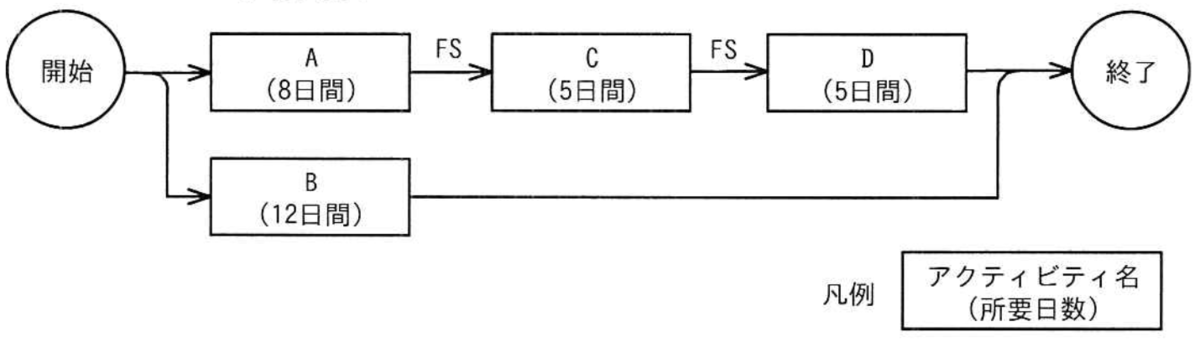

〔アクティビティの依存関係〕

〔条件〕

・各アクティビティは,最終3日間に,連続して試験設備を使用する。

・試験設備は1台であって,同時に複数のアクティビティが使用することはできない。

・試験設備以外の資源にアクティビティ間の競合はない。



  1. 18
  2. 19
  3. 20
  4. 21

解答・解説

解答

 イ

解説

 ー

  1. 18


  2. 19


  3. 20


  4. 21
