PM 平成26年度春期 問8



 表は,あるプロジェクトの作業リストであり,図は,各作業の関係を表したアローダイアグラムである。このプロジェクトの所要期間を3日間短縮するためには,追加費用は最低何万円必要か。

作業 標準所要日数(日) 短縮可能な日数(日) 1日短縮するのに必要な追加費用(万円)
A 5 2 2
B 10 4 3
C 6 2 4
D 3 1 5
E 5 2 6

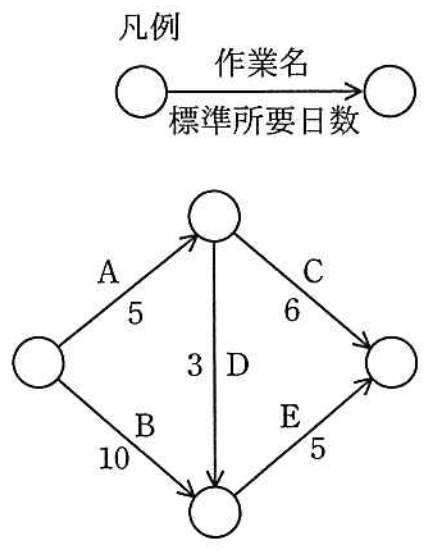

f:id:trhnmr:20210708111057p:plain

  1. 9
  2. 11
  3. 12
  4. 14

解答・解説

解答

 イ

解説

 ー

参考情報

分野・分類
分野 マネジメント系
大分類 プロジェクトマネジメント
中分類 プロジェクトマネジメント
小分類 プロジェクトの時間
出題歴
  • PM 平成26年度春期 問8
